Laboratorion vaativa LVIS-urakka toteutui turvallisuus ja tarkkuus etusijalla
Kemira Chemicals rakensi uuden laboratoriorakennuksen Äetsän tehtaalle Sastamalaan. Vajaat 640 kerrosneliömetriä käsittävä moderni laboratorio korvaa vuonna 1974 rakennetun ja elinkaarensa päähän tulleen tilan. Vesi-Lammela vastasi kohteen LVIS-urakasta. Projekti oli teknisesti vaativa ja aikataulullisesti tiivis, jossa korostuivat turvallisuus, tarkkuus ja urakoitsijoiden saumaton yhteistyö.
Moderni laboratorio korvaa vuonna 1974 rakennetun ja elinkaarensa päähän tulleen tilan.
Kemiran uutta laboratoriota oli suunniteltu useita vuosia mutta lopullinen investointipäätös tehtiin noin 1,5 vuotta ennen valmistumista. Vanha laboratorio oli tullut tiensä päähän ja uuden laboratorion on tarkoitus päivittää tilat nykyaikaiseksi niin talotekniikan kuin turvallisuusratkaisujen osalta.
LVIS-urakka toteutettiin käytännössä jo valmiiseen rakennukseen, mikä asetti erityisiä vaatimuksia tarkkuudelle ja työjärjestelyille. Uuteen laboratorioon toteutettiin useita vetokaappeja kaasuuntuville aineille, mikä edellytti tarkasti suunniteltuja kohdepoisto- ja ilmanvaihtoratkaisuja.

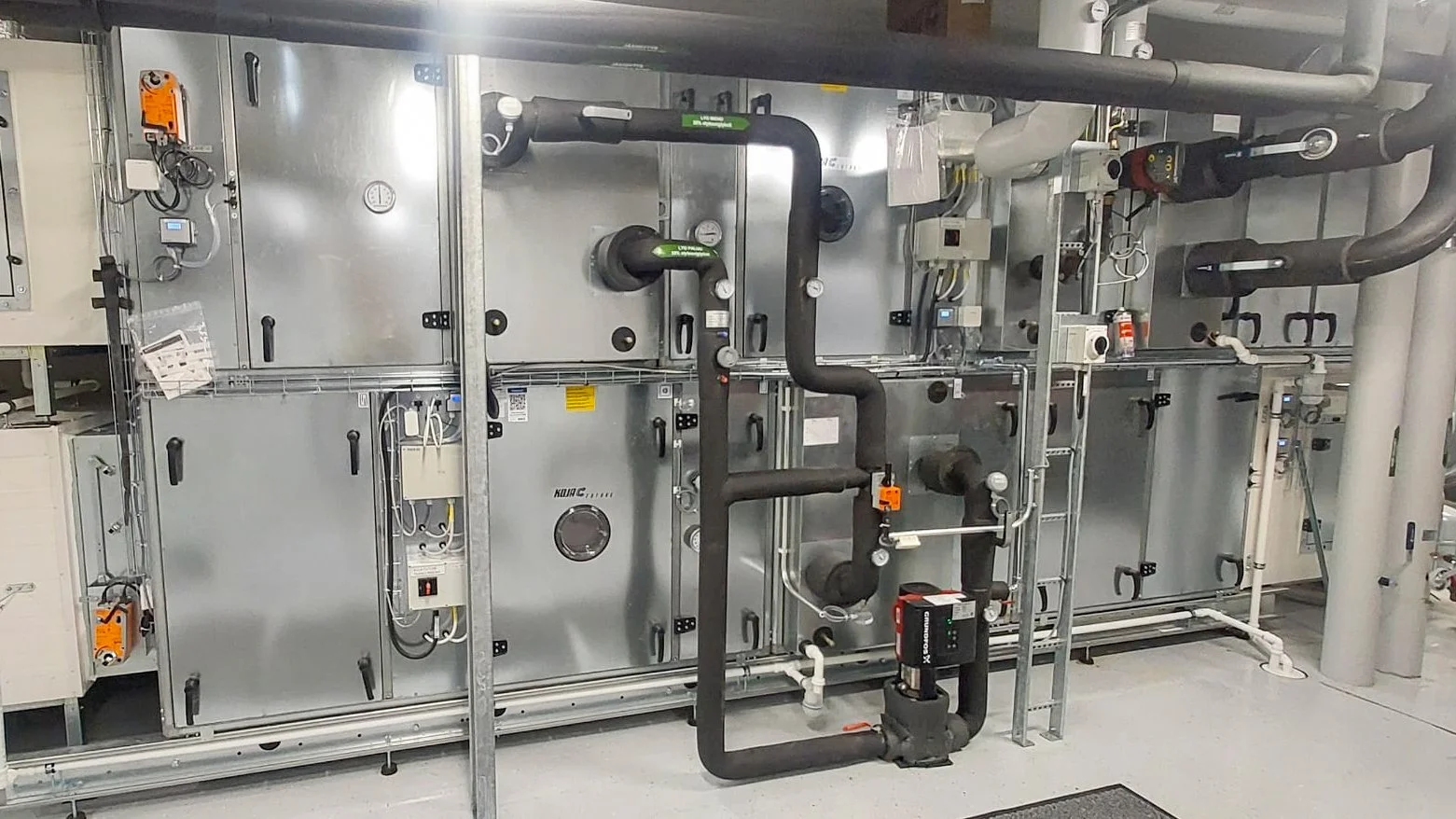

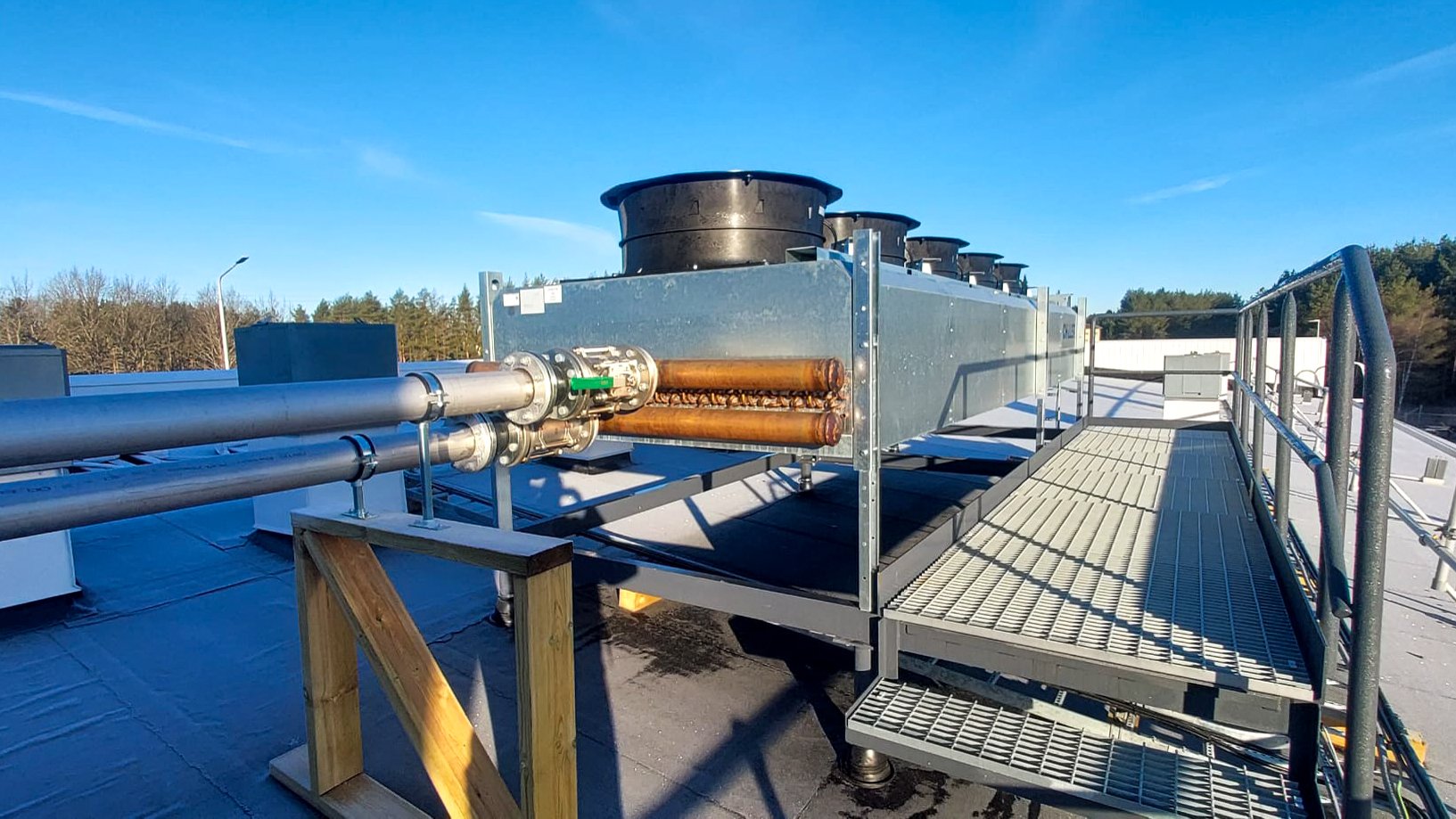

Vesi-Lammelan urakkaan kuuluivat vedenjäähdytyskone, kaksi tulo-poistoilmanvaihtokonetta, laboratoriokaasujen putkistot, RO-puhdasvesiputkisto sekä sähköurakka.
– Kyseessä oli nopeatempoinen ja teknisesti monipuolinen projekti. Parhaimmillaan työmaalla työskenteli kuusi putkimiestä, neljä ilmastointiasentajaa, kaksi eristäjää sekä sähköpuolella seitsemän aliurakoitsijan asentajaa. RO-puhdasvesiputkistot toteutettiin infrapunahitsaamalla muoviputkesta, mikä vaati erikoisosaamista. Aliurakoitsijayhteistyö sujui erinomaisesti, kertoo Vesi-Lammelan työnjohtaja Eetu Sainio.
LVIS-urakka toteutettiin käytännössä jo valmiiseen rakennukseen, mikä asetti erityisiä vaatimuksia tarkkuudelle ja työjärjestelyille.
Joustavaa ja palvelualtista urakointia
Hankkeen toimintamalli poikkesi perinteisestä. Varsinaista pääurakoitsijaa ei ollut, vaan urakat oli jaettu, ja Vesi-Lammela oli sopimussuhteessa Kemiraan. Kokonaisvastuu työmaan johtamisesta oli suunnittelu- ja konsulttiyritys Sitowisella.
Sitowisen projektipäällikkö Jouni Mankki kuvaa hanketta selkeäksi mutta intensiiviseksi.
– Urakoitsijat etenivät aikataulussa ja hanke vietiin järjestelmällisesti maaliin. Vesi-Lammelasta jäi erittäin positiivinen kuva. Yhteistyö sujui hyvin, ja he ottivat vastuuta myös sellaisista tehtävistä, jotka eivät perinteisesti kuulu LVI-urakkaan, Mankki kertoo.
Varsinaisen pääurakoitsijan puuttuessa työmaalla tuli eteen töitä, jotka eivät kuuluneet suoraan kenenkään urakkaan. Vesi-Lammela kääri hihat ja toteutti erillistilauksina muun muassa kulkuporttien asennuksen sekä osallistui työmaan osittaiseen siivoukseen, jotta ilmanvaihtokoneiden toimintakokeet saatiin käynnistettyä aikataulussa.
– Meiltä kysyttiin, onnistuuko. Vastattiin, että onnistuu. Siinä olikin putkimiehet ihmeissään, kun kulkuporttien asennustyö oli millintarkkaa työtä, Sainio naurahtaa.
Turvallisuus edellä
Sainion mukaan urakan erityispiirre oli Kemiran alueella erittäin korkealle priorisoitu turvallisuus, mikä edellytti asentajien sopeutumista tarkkoihin käytäntöihin.
– Esimerkiksi tulitöissä valvojan rooli oli eriytetty täysin suorittavasta työstä. Suojavarustuksen tuli olla asianmukainen ja vedyn paloherkkyyden vuoksi tulitöitä pyrittiin välttämään mahdollisimman paljon. Myös työkalujen käyttöön ja työskentelytapoihin kohdistui erityisiä turvallisuusvaatimuksia. Tilaajan kanssa yhteistyö sujui erinomaisesti ja kiitos kuuluu myös hyville kärkimiehille, Sainio toteaa.
Kemiran projekti- ja turvallisuusmestari Jukka Rapelin korostaa turvallisuuskulttuurin merkitystä.
– Kemiralla turvallisuus on kaiken lähtökohta. Urakoitsijoiden työskentelyä valvotaan tarkasti ja tavoitteena on aina tapaturmaton työmaa. Tärkeintä on, että urakka saatiin toteutettua ilman tapaturmia.
Tilaajan näkökulmasta projekti eteni hallitusti.
– Vesi-Lammelalla oli osaavat tekijät. He toteuttivat suunnittelutoimiston laatimat ratkaisut ammattitaitoisesti ja vastasivat myös lisätehtäviin joustavasti. Osaavia kavereita, Rapeli toteaa.
Vesi-Lammelan LVIS-luvut Kemirassa
LVI-töiden kokonaistyötuntimäärä 4268 h
Vedenjäähdytyskoneita 1 kpl
Ilmanvaihtokoneita 2 kpl
Puhallinkonvektorit 12 kpl
Sähköjohtoa 2589 m
Siivousliinoja 362 kpl
Imuri 8 kpl
Excel-rivejä 2685 kpl
Projektijohdon palavereita 153kpl
Kahvituntien määrä 1067 kpl
Projektijohdon nukkumattomat yöt 0 kpl
